《常德市中心城區電力設施布局專項規劃》(2020-2035)

分享到:
打印 字體:
2021-11-12 10:23 來源:國網常德供電公司

根據市政府工作安排,受市自然資源和規劃局委托,2020年5月啟動《常德市中心城區電力設施布局專項規劃》(2020-2035)編制工作,歷經現狀調研、專題研究、方案評審、成果完善等階段,現將主要內容公示如下:

第一章 總則

第一條 編制目的以習近平新時代中國特色社會主義思想為指導,堅定不移貫徹新發展理念,以改革創新為根本動力,推動電網高質量發展,滿足人民日益增長的美好生活需要。根據《中華人民共和國城鄉規劃法》、《中華人民共和國土地管理法》、《中華人民共和國電力法》的相關規定,全面貫徹落實“三高四新”戰略,緊扣“一個中心、兩個樞紐、三個基地”目標要求,制定常德市中心城區電力設施布局專項規劃(2020-2035),既確保變電站用地及線路走廊,又最大限度地保護和利用土地資源。

第二條 規劃內容

立足常德市中心城區電網現狀,分析電力需求增長以及負荷空間分布情況,科學確定電力設施布局,落實電力設施用地。

第三條 規劃原則

(1)堅守安全底線,構建規模合理、層次科學、安全可靠的電力系統,提高抗災和應急保障能力。

(2)圍繞新型城鎮化建設,提高供電質量,提升電力服務水平。

(3)建設地區的地質條件應避免出現滑坡、泥石流等自然災害,附近不能有重要文物單位或其他重點保護單位。

(4)變電站周圍自然環境要滿足設備運行要求,避免選址于化工廠等各類排放污染空氣的企業附近。

(5)變電站選址盡量靠近用電負荷中心,站址及廊道應盡量減小對周邊建筑的影響。

(6)變電站及線路廊道距飛機場、導航臺、地面衛星站、軍事設施、通信設施以及易燃易爆等設施的距離應符合現行相關國家標準。

(7)變電站附近應有保證大型電力設備安全運輸?shù)慕煌l件。

第四條 規劃期限

本規劃期為2020~2035年。其中以2020年為基期年,2025年為近期規劃目標年,2035年為遠期規劃目標年。

 第五條 規劃范圍

本次常德市中心城區電力設施布局專項規劃分為地域范圍和電壓等級范圍。

1.地域范圍

《常德市國土空間總體規劃(2020-2035年)》確定的常德市中心城區范圍,包括武陵區、鼎城區(紅云街道、玉霞街道、郭家鋪街道、斗姆湖街道)、常德經濟技術開發區、柳葉湖旅游度假區、常德高新技術產業開發區的中心城區部分。

2.電壓等級范圍

500千伏、220千伏、110千伏高壓電網。

第二章 規劃技術原則

本次規劃遵循《湖南電網規劃主要技術原則》(湘電公司發展〔2019〕119號)和《配電網規劃設計技術導則》(Q/GDW10738—2020)及國家規范的相關規定。

第三章 電源規劃

第六條 供電電源

500千伏/220千伏發電廠有華電常德電廠(2×660兆瓦);110千伏發電廠有中聯環保電廠(2×12兆瓦),規劃區范圍內暫無110千伏及以上電源規劃。

第四章 電網規劃

第七條 電力需求分析

2020年常德市中心城區全社會最大負荷為849.49兆瓦,全社會用電量42.59億千瓦時。

預測2025年規劃范圍最大負荷為1654.42兆瓦,全社會用電量79.4億千瓦時;2035年最大負荷4210.89兆瓦,全社會用電量197.9億千瓦時。對比《常德市城市電力專項規劃(2014-2030)》2015版,本次規劃新增負荷1077兆瓦。

第八條 電網規劃原則

遠期500千伏電網構建以崗市變、石門橋變?yōu)楹诵牡拇笫芏恕娊Y構、高靈活的目標網架;220千伏按照“分區供電、區內成環”的原則,中心城區主要采取雙回路自環網帶鏈式結構及雙回路鏈式電網結構;110千伏電網以220千伏變電站為依托,采用鏈式供電模式。

第九條 電網規劃

1.500千伏電網規劃

現有500千伏變電站1座;2026~2035年,新建500千伏變電站1座,規劃區范圍內合計500千伏變電站2座。

2.220千伏電網

現有220千伏變電站5座;2021~2025年,新建220千伏變電站3座;2026~2035年,新建220千伏變電站3座,規劃區范圍內合計220千伏變電站11座。

3.110千伏電網

現有110千伏變電站15座;2021~2025年新建110千伏變電站16座;2026~2035年,新建110千伏變電站15座;規劃區范圍共計110千伏變電站46座。

第五章 變電站布局規劃

第十條 變電站布局規劃

至2035年,規劃區范圍內共新建38座變電站,其中新增500千伏變電站1座、220千伏變電站6座、110千伏變電站31座。

第十一條 現規劃變電站站址的調整

1.對規劃變電站站址的調整

根據現控制性詳細規劃,結合相關區域的實際情況,對石門橋500千伏變電站、東盛110千伏變電站、騰昌110千伏變電站、漸安110千伏變電站、龍?zhí)?10千伏變電站等5座變電站的位置及大小進行調整。

2.本次規劃新增110千伏、220千伏變電站站址情況

至2035年,220千伏變電站在控制性詳細規劃預留的基礎上新增4座;110千伏變電站在控制性詳細規劃預留的基礎上新增14座。

第六章 電力線路布局規劃

第十二條 線路建設及遷改技術原則

規劃范圍內預留500千伏、220千伏高壓走廊的線路原則上按架空線路建設;武陵區、鼎城區中心城區、柳葉湖旅游度假區新建110千伏線路一般采用電纜敷設;其他區域新建110千伏線路一般采用架空線路建設,遠期結合城市綜合管廊的建設,220千伏和110千伏高壓線路逐步推進電纜入廊;現有架空線路的遷移改造根據區域電網遠期發展的需要確定。

線路遷改按照國家電網公司關于線路遷改相關文件要求執行。

第十三條 電力線路布局規劃

在變電站出線及重要街道電纜條數多或多種電壓等級電纜線路平行的地段,為對高壓走廊進行統一整合,可考慮采用隧道敷設,在道路建設時統籌考慮。

第十四條 “共享桿塔”多桿合一布局規劃

電力桿塔共享應遵循“安全、共享、規范、共贏”原則。輸電設備和通信設備管理單位應根據產權屬性開展各自所屬設備管理工作,任一方在設備安裝及檢修時,應提前告知對方,提出配合需求,確保雙方設備安全運行。結合電力桿塔共享負面清單及2035年電力設施布局專項規劃,整理武陵區、鼎城城區、經開區、柳葉湖度假區、高新區的中心城區可供利用電力桿塔資源清單。通過借助電力塔安裝監控系統、LED屏等智慧城市智能終端,為政府部門、行業外企業提供溫濕度、風力檢測,交通監測,發布便民信息等服務,為開拓新業務提供有效思路。

第七章 變電站地塊控制

第十五條 地塊控制指標體系

變電站地塊控制遵循《常德市規劃管理技術規定》(常政發〔2018〕6號)及國家規范的相關規定。

第八章 近期建設規劃

第十六條 規劃期限

規劃期限:2020~2025年。

第十七條 近期變電站規劃

規劃新建220千伏變電站3座,投資約9.6億元;新建110千伏變電站16座,投資約28.4億元(含10千伏配套線路)。擴建高豐220千伏變電站,投資約0.5億元;擴建生態園、海德、橋南、朝陽等4座110千伏變電站,投資約0.9億元;總投資約39.4億元。

第十八條 近期廊道規劃

規劃新建220千伏高壓走廊4條,走廊總長度70.3千米,投資約4.4億元;110千伏高壓走廊16條,走廊總長度77.5千米,投資(不含土建費用)約6.3億元,土建費用約4.0億元。

第十九條 近期總投資

總投資合計54.1億元;線路遷改需資金4.32億元。

第九章 規劃保障措施與實施建議

第二十條 規劃保障

1.建立部門聯動機制

由市政府電網建設協調領導小組組織相關部門,形成統一領導、密切配合、分工協作、嚴格監管的聯動工作機制。

2.加強電網管理機制建設

統籌協調電網規劃與市政基礎設施建設一致性,將電力布局與市政建設緊密結合,科學規劃,保障電網建設的順利進行。

3.納入規劃“一張圖”管理本電力設施布局專項規劃經市政府批復后,成果納入市自然資源和規劃局的規劃“一張圖”系統管理,在國土空間規劃中落實。

4.強化資金保障

本電力設施布局專項規劃項目建設時間為規劃投產時間,對納入空間規劃的電力建設項目,積極申請納入國家電網公司建設投資計劃,若項目建設具備條件時可提前啟動實施。

第二十一條 實施建議

對已納入規劃的變電站站址和線路走廊用地應嚴格保護,明確規定保護區域,保障電網高質量發展;加大對電網建設項目支持力度;加大電網項目環保標準及執行情況的宣傳力度。

第十章 附 則

第二十二條 規劃修改程序本規劃一經報批后,即具法律效力,任何單位和個人不得擅自修改,確實需要修改的,應按照《中華人民共和國城鄉規劃法》規定程序調整。

本專項規劃如與《常德市國土空間總體規劃(2020-2035年》不一致,以《常德市國土空間總體規劃(2020-2035年》為準。

第十一章 附 圖

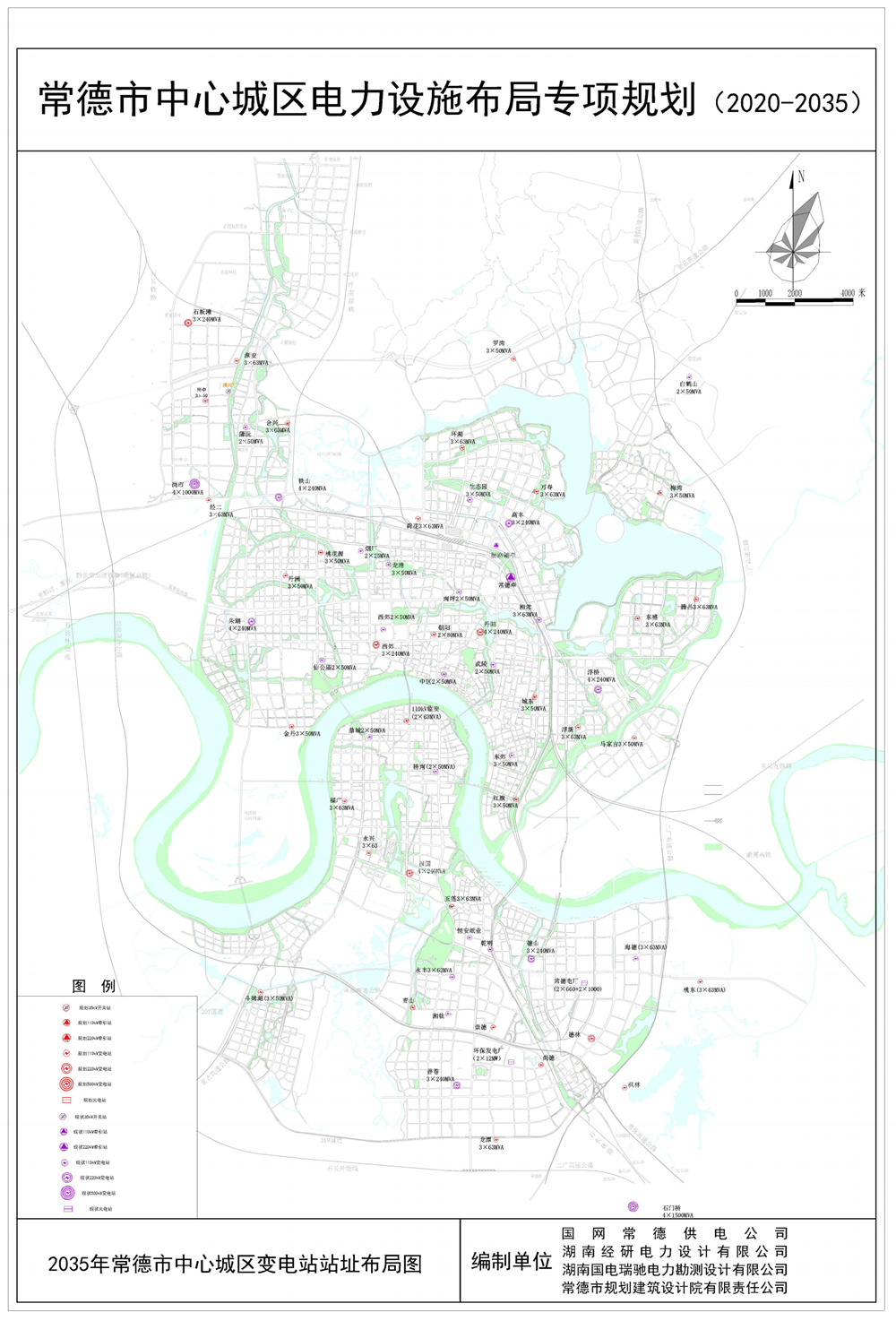

2035年常德市中心城區變電站站址布局圖


公示時間:2021年11月12日至2021年12月11日。如有異議,可通過來信、來電、來訪形式向國網常德供電公司發展策劃部反映。

聯系方式:地址:常德市武陵區柳葉大道1068號;電話:0736-7892060。
